(以下为基于行业经验的典型场景描述,非特定客户事件)
业务侧又推过来一个加急需求:
“3楼东侧刚隔出来一个临时协作区,下周三就要投用。帮忙加两个AP,几十号人要在那开4K视频会议、调云端模型,网络绝对不能卡。”
作为研发网络的一号位,听到这种诉求,你脑子里本能会拉响两个警报:
第一,现场有没有合适的供电条件?如果没有预留220V电源,就要协调物业、电工和施工排期,几天内未必能完成。
第二,AP装好之后,上联带宽够不够?几十名研发人员同时进行视频会议、远程开发和代码拉取,AP本身支持高速接入,但如果上联仍然只有1G,整体体验依然可能被卡在出口。
所以,Wi-Fi 7真正落地,不能只看AP的无线速率,还要同时回答两个问题:AP能不能灵活装上?装上之后,网络能不能持续支撑高并发?
第一关:AP想装的位置,可能没电
研发办公的物理空间是动态的。新增会议室、临时驻场区、走廊讨论角……这些位置在建设初期,往往没按高密度AP部署需求预留电源和网络。
传统方案中,装一个AP是典型的"系统工程":网线管数据、强电管供电,两条线、两拨人。为了一个AP的电,IT经常要卷进跨部门协调,交付动辄按"周"算。卡点会有三个:附近没强电、铜缆拉不过100米、物业施工要排期。

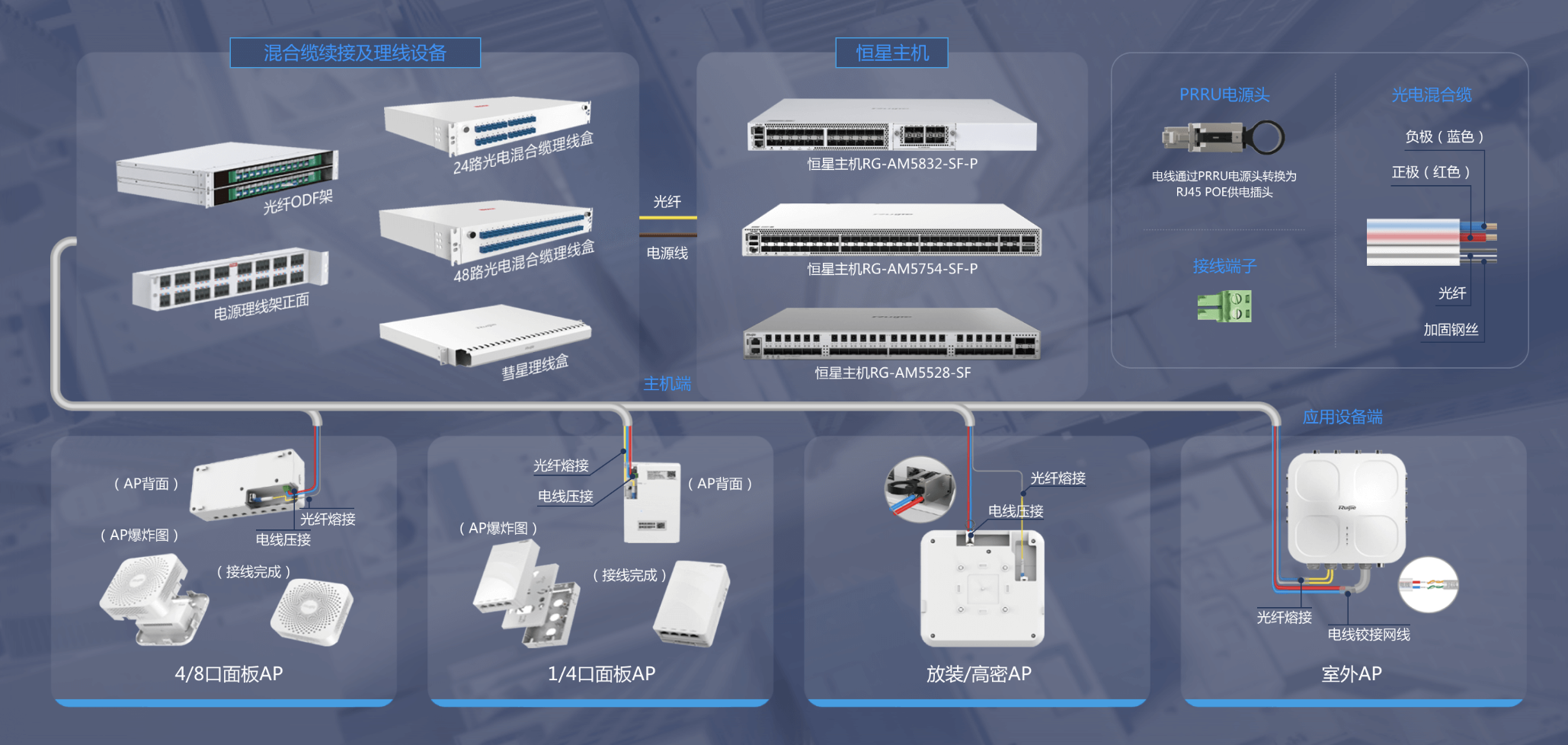

解法是换线缆:用光电混合缆,把供电和数据合到一条线上。

光电混合缆——一根线缆内,同时封装光纤与铜导线,集中供电主机统一放在远端配电间,一根线拉到AP位置,数据和电力一起到位。不用再单独找220V强电。
它带来的变化可以概括为:供电距离突破铜缆的100米限制,提高新增点位的部署灵活性。
需要说明的是,实际供电距离会受到PoE标准、AP功耗、线缆规格、供电设备和现场环境等因素影响。以下数据为方案文件中的典型参考值,具体项目仍需按设备和功率进行核算:
| PoE 标准 | 500m | 1000m | 1500m | 2400m |
| 802.3af (15.4W) | ✅ | ✅ | ✅ | ✅ |
| 802.3at (30W) | 150m | 300m | 450m | 750m |
| 802.3bt (60W) | - | 130m | 150m | 300m |
对IT团队来说,最实在的变化是:要协调的人,从"网工+物业+电工"三个,变成只剩"网工"一个。
第二道坎:AP装上了,却被1G上联卡住
这道坎更隐蔽。
顶配Wi-Fi 7 AP的无线性能翻了几倍,但传统PoE交换机的上联口大多还停在1G。等于你花大价钱换了顶配AP,数据出了AP却被卡在1G的管道里——AP性能根本释放不出来。
这就像给赛车修了赛道,出口却只留一个自行车道。
解法:让AP获得更合适的上联通道。
在以太彩光方案中,Wi-Fi 7 AP可通过光纤接入核心或相应的光网络设备,减少中间有源汇聚环节。每个AP独占一个光波长通道,带宽物理独享,不存在收敛。几个会议室同时开多路4K视频会议,主干网络也撑得住。
这里需要注意,实际体验还与AP规格、光模块速率、核心设备端口、无线终端数量以及业务流量模型有关。方案设计的关键,是让AP上联能力与无线侧能力匹配,避免出现“AP升级了,上联没跟上”的情况。
三、 两类最常见的落地场景
1、 新增会议室 / 临时协作区:
这类空间往往是临时隔出来的,既没强电也没预留网络。光电混合缆一根线解决供电+数据,不用等电工;彩光上联保证几十人开4K会不卡。
2、高密研发协作区:
几十号研发扎堆、多终端并发,最怕上联带宽不够。彩光直连让每个AP独享通道,高密并发下体验不掉档。
回到文章开头的加急需求:
拥有了这套"有线无线协同打法",供电有光电混合缆兜底、上联有彩光直连保障。
IT团队回答可以很简单:"没问题,排期吧。"
