(以下为基于行业经验的典型场景描述,非特定客户真实事件)
和很多管过3C代工厂网络的IT负责人聊下来,都提到过这样的场景:
产线要换型号,设备组半天就把贴片机换好了,工艺组调好了参数。轮到网络——新机型要加6个接入点:3台AOI相机、2个测试工位、1个条码扫描。
你派人去弱电间看了一眼:端口插满了,桥架塞不进去了。新增接入点离最近的弱电间120米,超了铜缆100米的硬限制。从另一个弱电间绕过来?要穿半个车间的桥架。
结果:网络改造花了2天,产线等了2天。
换型窗口里,机械、设备、工艺都在抢时间,网络却成了最慢的一环。
这不是个例。消费电子迭代周期从18个月压到12个月(行业普遍趋势),代工订单从“100万件×1型号”变成“1万件×10型号”。换型越来越频繁,网络改造的节奏却还停在“穿管走桥架”的时代。
一、问题:为什么每次产线换型,网络拖后腿?
典型的工厂接入网络通常是:
接入交换机 → 放在楼层弱电间 → 机台用网线拉过来。
这种架构模式有两个硬伤:
硬伤一:铜缆距离限制了设备位置
按照IEEE 802.3相关以太网布线要求,传统双绞线链路通常存在100米距离限制。但换型时新增接入点的位置,是不固定的。新工位可能刚好在弱电间100米之外,如果从其他弱电间绕接,就要穿过更长的桥架,甚至重新施工。
结果就是:穿管、走桥架、过墙、调线序,网络改造自然从“接入几个设备”,变成了“重新组织一段基础设施”,2天工期是常态。
硬伤二:弱电间的端口和桥架越来越满
工厂运行5到10年后,弱电间往往同时面临两个问题:
交换机端口接近饱和;
桥架和机柜空间接近饱和。
所以,新增点位时,要么扩容弱电间——加交换机、加桥架、走强电;要么忍着——网络没可快速扩展空间。
30秒评估一下:你的产线网络够“柔”吗?
在下一次新建产线或改造旧网时,建议重点评估:
· 产线一年换型几次?
· 新增点位是否经常超过100米?
· 弱电间端口和桥架是否接近饱和?
· 现场是否具备设备安装和供电条件?
· 前置设备能否自动配置和远程运维?
· 如果其中三项以上已经成为现实问题,
· 你的产线网络可能已经到了需要“前置接入”的阶段。
二、解法:把接入能力前置到产线附近
既然机台位置不断变化,接入交换机就不必全部集中在弱电间。可以将接入交换机前置部署到产线附近,如:挂墙、装在产线上方、装在工位附近,主干侧提前铺设光纤,接入交换机通过光纤回连核心或汇聚,机台则通过短距离网线就近接入。

价值与效果,也很直接:
· 机台到交换机几米远,100米限制不存在了。新增接入点直接插身边的交换机。
· 主干光纤一次部署到位,柔性变化不动主干。换型号、增设备,只在接入端动作。
· 端口就在产线身边,就近扩展,不依赖弱电间。
三、落地部署:交换机前置,也不能只看“能不能放在现场”
产线现场不是标准机房。
没有恒定空调,也不一定有UPS和防静电地板。交换机前置部署要真正落地,至少需要重点评估四项能力。
1、能不能减少现场配置?
换型时新增设备,如果还要网工到现场敲命令配VLAN,前置部署的意义就打折了。所以交换机要支持上电自动获取配置、自动识别终端类型等,保障设备插上就跑,不等网工。
这项能力在当前业内已有成熟落地方案。

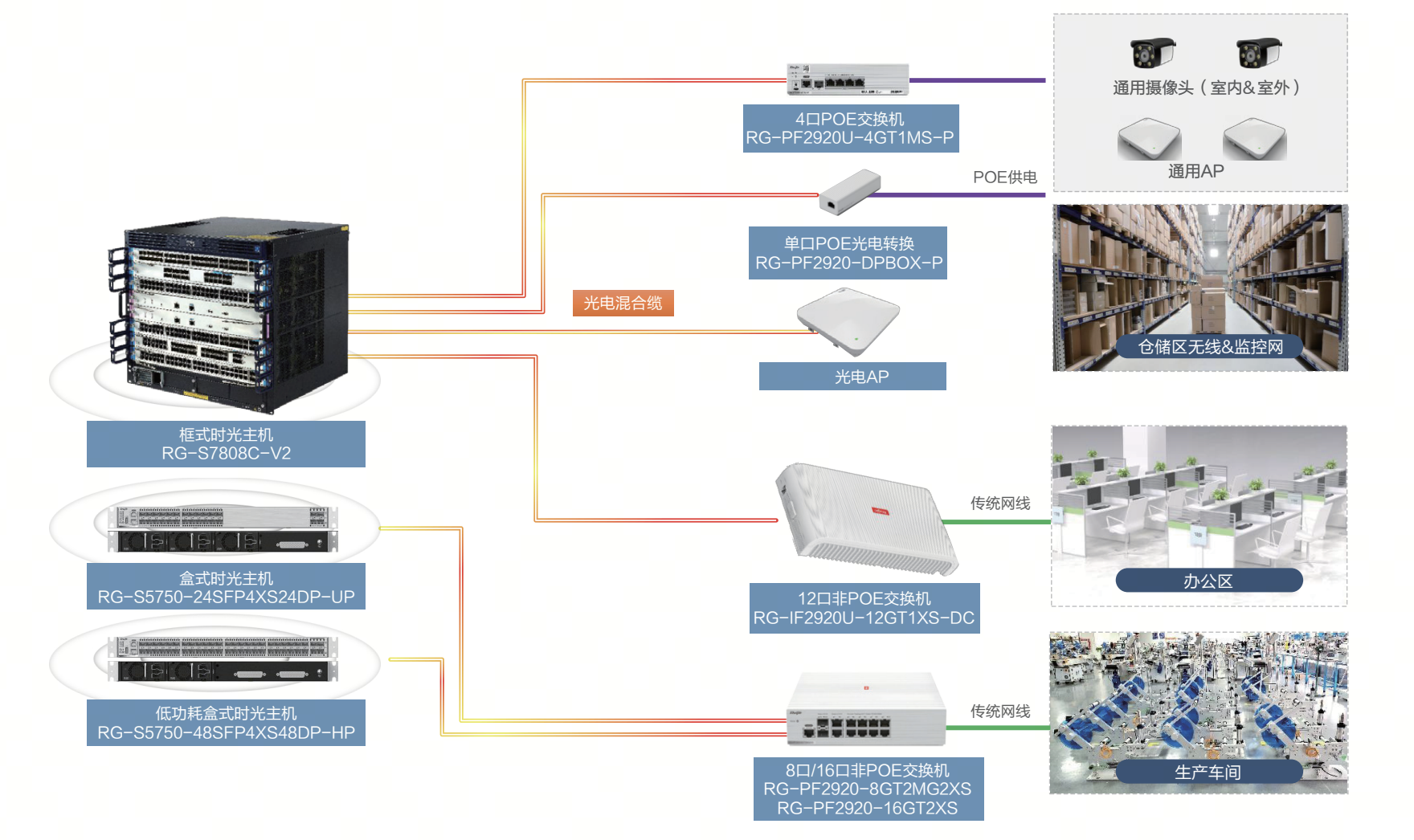

以锐捷极简光入室交换机为例(如 RG-SF2920、RG-IF2920U 系列),搭配SDN统一管理平台,设备上电即可自动获取配置,换型新增或故障替换时无需现场重新敲命令,故障恢复时间可压缩到 30 分钟以内。

更重要的是兼容性:这类设备不强制要求"光入室"部署,可以保留现有的核心-汇聚-接入三层架构,在汇聚机房用透明汇聚设备直接替换传统汇聚交换机,原接入交换机的位置和数量都不用动。也就是说,前置部署可以"渐进式"落地,不必推倒重来。
2、能不能适应产线环境?
产线现场的环境差异很大,所以入室交换机通常按“商用级”和“类工业级”两档来选:
商用级(如 RG-SF2910 系列):适合有基本温控的产线区域,无风扇设计、噪音低于 35dB,工作温度 0~45℃,端口具备 8KV 防雷特性。
类工业级(如 RG-PF2920 系列):面向温度波动大、电磁干扰强的现场,工作温度 0~55℃,防护等级 IP40,具备工业级 EMC 防电磁干扰能力,业务端口浪涌防护达到共模 8KV。
简单说:
产线有空调、粉尘可控→商用级够用;
靠近焊接、贴片等强干扰工位→上类工业级。
防护等级 IP 后两位数字越大越严苛(遵循 GB4208-2008 标准),选型时按现场实际环境对号入座即可。
3、没有强电时,设备怎么供电?
如果每部署一台交换机都要重新拉电源线,网络前置的灵活性就会受到限制。
光电混合缆可以作为一种部署思路。
以锐捷 RG-IF2920U 系列采用POF(power over fiber)技术,将光纤、输电铜线一体化设计。在供电距离、负载功率和线缆规格满足设计条件时,可以省掉单独布放电源线的工作。这对产线现场“没有强电就近可用”的情况尤其实用。

当然,具体能带几台、能拉多远,还是要根据交换机功耗和现场条件核算,不是无脑可拉。
4、设备分散后,能不能远程运维?
交换机从弱电间集中管理变成产线现场分散部署,如果出了故障还要逐台跑到现场排查,运维成本反而上升。
理想的运维能力应包括:
· 全网拓扑可视化;
· 设备状态远程查看;
· 光路故障定位;
· 配置远程下发;
· 设备远程诊断;
· 异常告警集中呈现。
一句话概括:设备可以分散到产线,但配置、监控和故障定位不能分散。

这四项能力都具备了,前置部署才是真正能落地的方案。交换机前置部署之后,网络这一环的变化:

回到开头的场景:如果接入交换机就在产线旁边,新增6个接入点是什么体验?
在主干光纤、供电和设备安装条件已准备好的前提下,新增点位主要转化为现场挂装、跳线和上线配置,交付时间很有机会从天级压缩到小时级。
换型时网络不再是拖后腿的那一环,这才是“柔性生产”该有的节奏。
相关标签:
点赞
更多技术博文
-
防泄密就折磨研发?锐捷云桌面给芯片设计一个两全解法半导体芯片设计企业面临IP资产易泄露与研发效率难两全的困境。锐捷安全云办公4.0提供针对性解法:通过受控安全通道与飞书/钉钉移动审批,实现图纸外发秒级审批;自研HEST协议支持版图放大100倍不吞线、广域网无损接入;文件血缘追踪与智能录屏审计,穿透改名、压缩等伪装精准溯源。方案以云桌面为核心,构建零信任访问、数据外发管控、风险实时管控、审计溯源闭环四大能力,已落地全球嵌入式存储TOP级芯片设计企业及华东半导体精密材料龙头,实现安全与效率兼得。
-
#云桌面
-
#制造业
-
#互联网
-
-
MES承载网怎样设计,才能把车间停线风险降下来?电子制造MES承载网中,传统三层架构的汇聚层有源设备是单点故障源,一旦宕机可致整片车间数十条产线停工,故障恢复长达30-60分钟。锐捷极简以太彩光4.0方案以无源透明汇聚替代有源汇聚,无需供电、无电子元件、零散热,从物理层消除最大故障源;架构从三层精简为核心-接入两层,有源设备减少50%以上;配合接入层双上行、链路聚合与跨设备聚合,主备切换可达50ms,实现业务无感知自愈。方案已写入重庆市《建筑智能化系统设计标准》,获地方标准认可。让IT负责人不必半夜再被产线中断电话惊醒。
-
#制造业
-
#互联网
-
#交换机
-
#全光网
-
-
锐捷防火墙 2.0:9重安全检测,让风险看得见,安全管得住面对AI驱动的慢速爆破、加密流量隐蔽攻击等新型威胁,传统防火墙依赖特征库的静态防护频频漏检。锐捷防火墙2.0搭载独立SSL解密芯片与轻量化AI威胁检测小模型,实现安全功能全开而网速不降,威胁检出量达传统方案的25倍。内置AI小模型实时分析用户行为,精准识别RDP/SSH慢速爆破、低频端口扫描等仿人化异常攻击,攻击发生过程中主动阻断。新品内置“小锐智能助手”,支持自然语言查询配置与安全运维,大幅降低管理门槛。Z系列与CF系列覆盖1.8G至6G全性能档位,适配制造业、设计等行业出口安全与等保合规场景,让加密流量看得见、AI攻击防得住、安全运维管得简。
-
#制造业
-
#互联网
-
#网安融合
-
#安全
-
-
专精特新企业出口合规选网关 2.0,三重防护:防泄漏、防违规、防翻墙锐捷安全网关2.0聚焦企业出口安全合规三大高频风险——数据泄漏、违规翻墙、违规软件,以“出口网关+终端插件”端网协同模式,在不改现有网络的前提下,精准拦截图纸代码外发、识别350+跨境VPN工具、管控未授权设计软件安装。方案集成路由、流控、行为管理、VPN、认证等多功能于一体,终端插件CPU占用<5%、内存<100M,适配制造业、设计等行业中小企业的现实条件与预算约束,让出口安全从“出了事再补救”走向“事前预防、事中阻断、事后可查”。
-
#制造业
-
#互联网
-
#网安融合
-
#安全
-
